王文紅 唐小東 康曉陽 張振峰 蘇永輝
(陜鋼集團龍鋼公司煉鐵廠)
摘 要:龍鋼煉鐵1#高爐卡盧金硅磚熱風爐因多次涼爐和建設期技術條件限制,出現拱頂錐段磚襯倒塌,存在極大運行安全風險,煉鐵技術人員通過熱風爐運行風險控制、新建熱風爐降低大修生產綜合成本方案、新建熱風管道快速合茬及在線停用熱風爐等系列技術創新,實現了熱風爐運行風險可控、大修方案最優、高爐指標無損的最大綜合效益。
關鍵詞: 高爐熱風爐;大修;技術創新集成
龍鋼煉鐵廠1#高爐熱風爐由包頭鋼鐵設計院設計,采用卡盧金頂燃式結構,設計風溫1200℃。自2009年元月份開爐投運,多次涼爐導致熱風爐硅磚損壞嚴重,運行安全風險巨大。在熱風爐沒有徹底大修前階段,煉鐵廠制定執行《1#高爐熱風爐安保運行方案》;在大修方式上通過綜合效益評定,采用先新建一座熱風爐,然后對存在問題的熱風爐輪換大修方案,實現生產維修效益最大化。
1 龍鋼煉鐵1#高爐熱風爐設計參數及各部位耐材材質:
|
序號 |
名稱 |
單位 |
數值 |
|
1 |
熱風爐座數 |
座 |
3 |
|
2 |
熱風爐全高 |
mm |
39752 |
|
3 |
熱風爐爐殼內徑 |
mm |
¢8000/¢8340/¢8960 |
|
4 |
蓄熱室斷面積 |
m² |
38.16 |
|
5 |
高爐煤氣燃燒量 |
N m³/n |
46000 |
|
6 |
格子磚高度 |
m |
19.2 |
|
7 |
熱風爐徑比H/D |
m/m |
4.08 |
|
8 |
1座熱風爐蓄熱面積 |
m² |
58790 |
|
9 |
格子磚型式 |
|
19孔格子磚(¢30) |
|
10 |
單位鼓風蓄熱面積 |
m²/m³ |
39.5 |
|
11 |
單位高爐容積蓄熱面積 |
m²/m³ |
126 |
|
12 |
單位鼓風格子磚座 |
t/m³ |
1.1 |
|
13 |
入爐風量 |
m³/min |
2700 |
|
14 |
送風溫度 |
C° |
1150~1200 C° |
表1:龍鋼1280m³高爐熱風爐主要技術參數
2 涼爐給熱風爐拱頂砌體結構穩定造成的影響

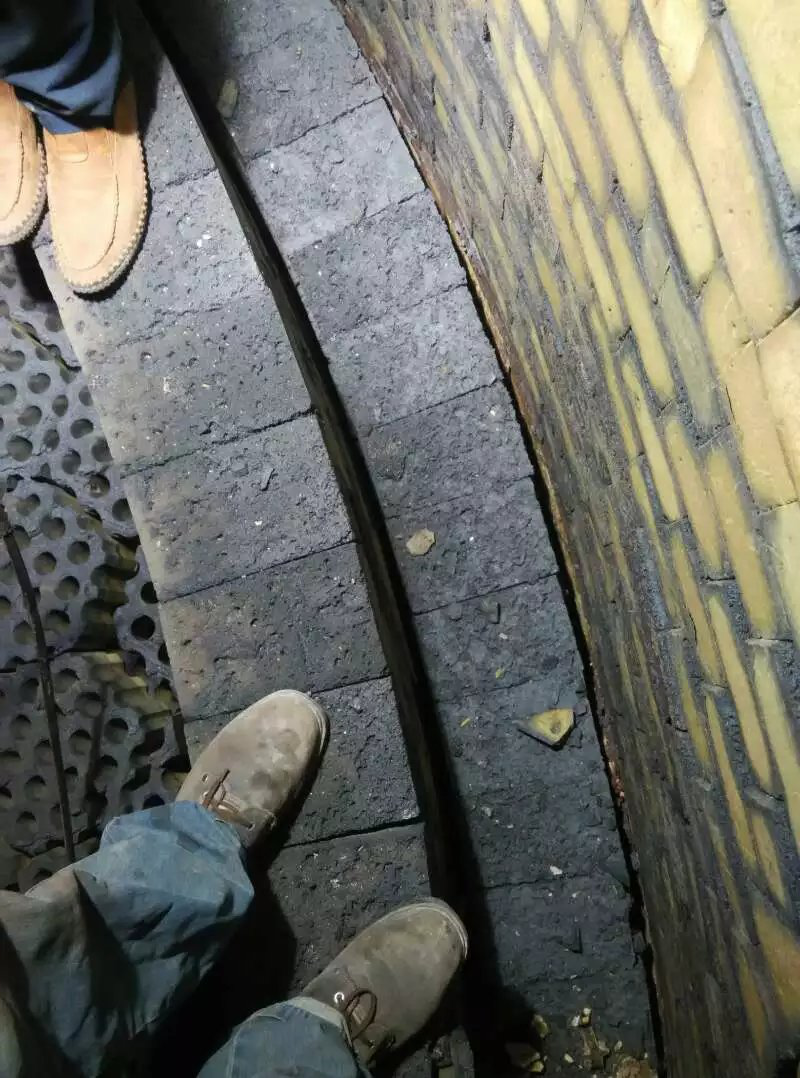

1#高爐熱風爐2009年元月投運,2013年相繼出現熱風出口坍塌,進行涼爐(涼爐時間19天)維修,2015年8月因鋼鐵市場下滑,1#高爐熱風爐再次涼爐(涼爐時間45天),2016年4月隨著鋼鐵市場的回暖,公司決策1#高爐恢復生產,在1#高爐復產熱風爐烘爐前檢查拱頂砌體,發現兩次涼爐對熱風爐硅磚砌體結構穩定影響極大,1#高爐熱風爐硅磚砌體受損嚴重, 其中1#3#熱風爐拱頂錐段砌體變形、硅磚斷裂嚴重,3座熱風爐蓄熱室大墻外環迷宮磚下陷嚴重,熱風爐拱頂硅磚砌體破損情況如圖1所示。

圖1 1#高爐熱風爐拱頂及蓄熱室大墻迷宮磚烘爐前破損情況
3 對熱風爐受損狀況科學評估,制定執行安保方案監護運行優化方案,實現熱風爐長周期監護安全運行的技術創新突破
3.1 熱風爐安全運行風險評價
針對1#高爐熱風爐拱頂硅磚砌體存在問題,煉鐵技術人員邀請公司技術部、國內熱風爐專業設計公司及多家耐材廠家對熱風爐實際狀態進行論證,認為熱風爐具備監護運行條件,結合公司生產經營計劃,決定1#高爐熱風爐先生產,落實全方位監護運行措施,同時做熱風爐大修準備工作。煉鐵廠制定1#高爐熱風爐監護運行安全保障方案,對熱風爐運行狀況實施全方位安全管控,確保1#高爐熱風爐運行風險可控。
3.2 熱風爐安全保障措施:
3.2.1制定熱風爐鋼殼測溫溫度檢測管控標準:拱頂部位控制標準:小于150℃,大于150℃強制風冷,200℃開始打水降溫,強制降溫后出現鋼殼開裂,立即采取停爐檢修措施。
3.2.2建立管控機制:拱頂砌體掉磚、倒塌后最直接的表現為鋼殼溫度上升,在熱風爐滿負荷運行前,對拱頂鋼殼溫度進行測量,建立溫度臺賬,跟蹤鋼殼溫度變化,溫度有上升趨勢,采取進一步措施;溫度檢測針對性點對點在線溫度無線檢測系統、紅外測溫成像系統與人工手持測溫方式相結合。圖2、3、4為熱風爐建立全方位鋼殼溫度檢測系統。

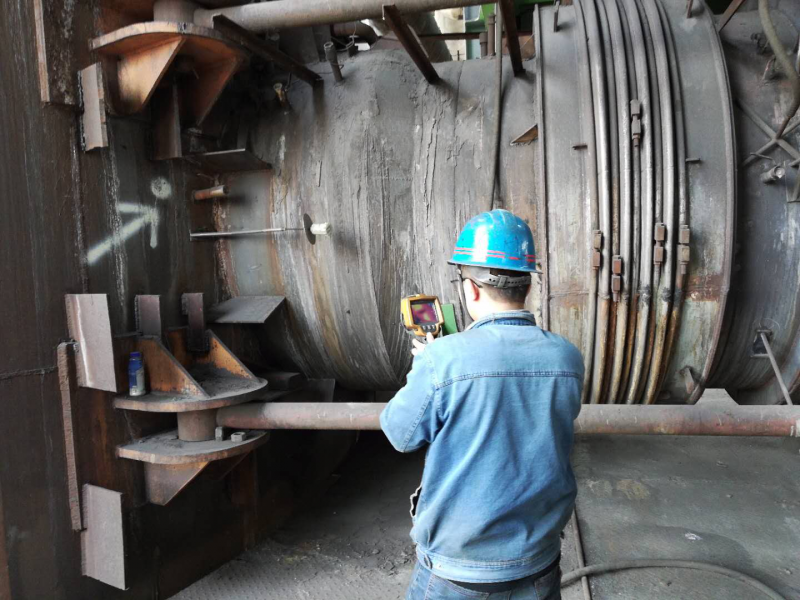

圖2 崗位人員檢測熱風爐鋼殼溫度變化情況

圖3 紅外雙視攝像機及在線鋼殼測溫裝置

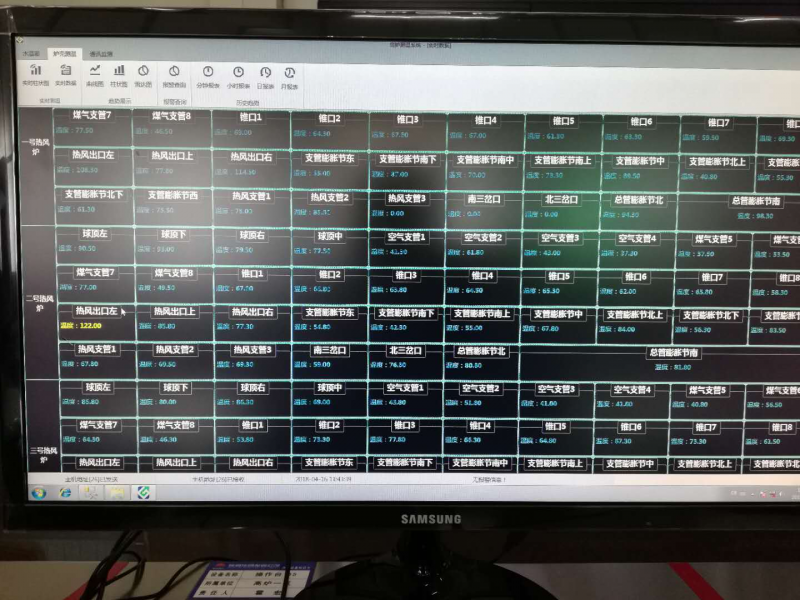

圖4 紅外雙視及鋼殼溫度在線檢測儀實時傳輸重點監控部位溫度數據
3.2.3 通過測溫裝置提升,減輕崗位人員測溫勞動強度,降低熱風爐監護運行期間安全風險,在熱風爐重點監控部位安裝紅外雙視攝像機及鋼殼溫度在線檢測裝置(圖4為在線測溫裝置安裝現場及數據傳輸情況),有效提高熱風爐鋼殼溫度管控度,將熱風爐運行安全狀態實現實時監控。
3.2.4 控制高爐鼓風強度:當熱風爐拱頂錐段以上鋼殼溫度超過200℃時,高爐應采取降低鼓風強度,風溫不超過1100℃,風壓不超過300kpa,熱風爐拱頂溫度不超過1250℃。
3.2.5 完善熱風爐強制冷卻措施,在熱風爐出現鋼殼溫度異常情況下采取進一步強化措施,控制風險擴大,避免事故發生。

圖5 1#高爐熱風爐重點監測部位淋水降溫裝置
3.2.6熱風爐鋼殼溫度進入強制打水冷卻期,必須對進入熱風爐區域嚴加管控,控制人員進入數量,制定相關管控制度。高爐及熱風爐制定相關預案,防止事故擴大
3.3 定期對1#高爐熱風爐運行狀況進行安全評估,制定階段性管控措施:
3.3.1 通過對熱風爐鋼殼溫度檢測數據統計,分析數據變化趨勢,能夠基本判斷熱風爐重點監控部位內部砌體結構穩定狀況,有煉鐵廠組織單位相關安全技術人員進行安全評估,有針對性調整高爐運行參數,使熱風爐運行負荷在安全可控條件范圍之內。
3.3.2 階段性對安保措施執行情況進行考核評價,對安保措施實時跟進,確保安全措施落實到位。
4 大修方案的論證,系統思考,思路創新,先新建一座熱風爐然后對三座熱風爐輪換維修,靈活安排維修,實現方案最優、綜合效益最大的目標:
煉鐵廠在推進熱風爐大修項目過程中,通過與多家熱風爐技術公司工程技術人員進行廣泛技術交流,從熱風爐大修安全性,大修后的指標提升及大修過程中高爐綜合效益進行分析交流,決定采用先新建一座熱風爐,然后再對三座熱風爐進行經濟維修的方案:
4.1 熱風爐大修不同方式分析對比:
|
維修方式一 |
結合高爐大修三座熱風爐同時維修 |
||||||||||||||||
|
項目 |
涼爐 |
拆磚 |
砌筑 |
烘爐 |
維修切換 |
合計 |
|||||||||||
|
所需天數(天) |
15 |
15 |
43(含鋼結構改造) |
30 |
0 |
103 |
|||||||||||
|
維修三座熱風爐所需時間 |
103 |
備注 |
高爐大修時間需順延,高爐烘爐7天,裝量2天,開爐兩天, |
||||||||||||||
|
產量、成本影響 |
一般高爐大修時間約為50天,由于熱風爐大修高爐需延長停爐時間約53天,1#高爐日產按照3400噸,影響產量18.02萬噸 |
||||||||||||||||
|
維修費用 |
約3400萬元 |
大修安全風險管控 |
風險低,安全管控難度小 |
||||||||||||||
|
維修方式二 |
高爐不停產三座熱風爐輪流大修 |
||||||||||||||||
|
項目 |
涼爐 |
拆磚 |
砌筑 |
烘爐 |
維修切換 |
合計 |
|||||||||||
|
所需天數(天) |
15 |
15 |
43(含鋼結構改造) |
30 |
4 |
107 |
|||||||||||
|
維修三座熱風爐所需時間 |
321 |
備注 |
在熱風爐大修開始和結束,需夾盲板,抽盲板,每次高爐必須休風24小時以上,熱風爐一燒一送,運行中熱風爐故障時間超過1.5小時,熱風爐就有休風可能。 |
||||||||||||||
|
項目 |
風溫(℃) |
煤比(kg/t.鐵) |
焦比(kg/t.鐵) |
||||||||||||||
|
產量、成本影響 |
正常 時期 |
大修 一燒一送 |
正常時期 |
大修期 |
正常時期 |
大修期 |
|||||||||||
|
1180 |
850-900 |
130 |
0 |
400 |
550 |
||||||||||||
|
日產量(噸) |
加工費(元/t.鐵) |
大修期間影響產量 (萬噸) |
|||||||||||||||
|
正常時期 |
大修期 |
正常時期 |
大修期 |
||||||||||||||
|
3400 |
2600 |
130 |
160 |
25.68 |
|||||||||||||
|
利潤損失 |
大修期間綜合損失利(依據2014年8月3#熱風支管挖補高爐數據) |
||||||||||||||||
|
焦炭價格2100元/噸,噴吹煤綜合價格800元/噸,大修期間燃料和加工費噸鐵成本增加240元,損失利潤20030.4萬元 |
|||||||||||||||||
|
維修費用 |
約3400萬元 |
安全風險管控 |
風險高,安全管控難度大 |
||||||||||||||
|
維修方式三 |
高爐不停產新建一座熱風爐,然后對有問題的熱風爐輪流大修 |
||||||||||||||||
|
項目 |
新建 |
碰口 |
輪流大修熱風爐 |
||||||||||||||
|
所需天數(天) |
210 |
6 |
246天,輪流大修切換利用高爐檢修完成,三座熱風爐運行不影響高爐風溫,高爐產量指標不影響,無大修綜合利潤損失 |
||||||||||||||
|
維修費用 |
新建 |
三座維修費用 |
合計費用 |
||||||||||||||
|
預計2500萬元 |
經濟維修可修兩座約2500萬元 |
5000萬元 |
|||||||||||||||
|
大修安全風險 管控 |
對生產無大的壓力,對熱風爐的檢修時間安排靈活 |
||||||||||||||||
|
綜合效益 |
增加一座熱風爐,對于高爐擴容,提高風溫,改善高爐指標都有益處 |
||||||||||||||||
|
綜合對比:認為選第三種方式合理、合算。 |
|||||||||||||||||
通過效益分析,決定先新建一座熱風爐,然后再對三座熱風爐進行經濟維修,實現生產維修綜合效益最大化。
4.2 新建熱風爐新技術應用
4.2.1 爐底結構采用剛?cè)峤Y(jié)合的碟形爐底結構,徹底解決原有熱風爐爐底上翹、漏風現象;
4.2.2 熱風爐熱風出口完全坐落在爐體直段上,使用組合磚砌筑形式,熱風出口采用穩定的三環結構,徹底解決熱風出口易跑風發熱的弱點,保證熱風出口長期使用穩定性;
4.2.3 熱風爐拱頂?shù)娜紵也捎们蛎娼渝F面中空結構(平緩過度),新建熱風爐耐材配置以龍鋼5#高爐熱風爐使用耐材為基礎(耐材性能不低于此標準),工作層采用優質硅磚(拱頂組合磚),荷軟1650℃,蠕變率1550℃×50h≤0.8,滿足1400℃拱頂高溫的要求;
4.2.4 爐殼板采用Q355B,熱風出口周圍的爐殼板采用整體加厚鋼板(厚度不小于65mm),并做消除應力特殊處理;
4.2.5 熱風出口處采用自由復式補償器(波紋材質雙層825不銹鋼)外加全長大欄桿的結構形式,熱風支管全長大拉桿一端環抱熱風總管,另一端180°環抱爐殼;
4.2.6 熱風出口下部支撐臂改為全鋼支撐臂結構,受力更合理;
4.2.7 熱風閥在法蘭與磚的砌筑結構上做一些特殊處理,保證日后熱風閥的便于更換;
4.2.8 針對現有熱風閥易燒穿現象,改變閥門結構,消除閥體冷卻水流速慢區域,以降低冷卻水質對閥門的影響。
4.2.9 熱風管道內襯采用兩層低鐵莫來石保溫磚,徹底杜絕輕質粘土磚等長期承受高溫高壓易粉化的弱點,提高熱風管系壽命;
4.2.10 蓄熱室上部40層硅質格子磚(4.0m)涂裝高輻射納米覆層材料;
4.2.11 新建熱風爐的電氣、儀表設備滿足自動燒爐的要求,最終實現智能燃燒系統;并在4#熱風爐建成投產后,原有3座熱風爐改造完成后最終都實現整體智能燃燒系統;
4.2.12 熱風管道所有三岔口全部采用組合磚(采用母磚機壓成型或離心成型、機械加工成型的方式,所有組合磚帶子母扣)砌筑形式。
4.2.13 新建熱風爐滿足不低于1200℃風溫送風能力,確保狀態穩定,不出現鋼殼高溫開裂現象。(圖6-9為新建熱風爐建設過程及現場)
圖6 建設方案討論

圖7 耐材考察
圖8 耐材抽檢
圖9 新建熱風爐砌格子磚

圖10 新建熱風爐投運后1#高爐雄姿
5 新建熱風爐熱風管道合茬技術創新,實現快速安全高效合茬的技術突破:
新建熱風爐建設方案論證階段,通過與各專業設計院及建設單位進行技術交流,新建熱風爐建成投運,最關鍵、安全風險最大、施工難度高的就是新建熱風總管與原生產系統熱風總管合茬,一般認為合茬施工時間不小于6天,而且施工風險極高。
新建熱風爐建成具備合茬條件,煉鐵項目部領導與建設單位會同各煉鐵相關技術人員,從工藝方案優化、施工準備、反復討論合茬施工方案,實現48小時安全高效完成新建熱風爐管道 與舊管道對接,為高爐生產節約大量時間,提供新建熱風爐新舊管道對接的最佳方案突破。

圖11 新建熱風爐管道合茬方案討論

圖12 熱風原系統熱風總管堵頭拆除示意圖

圖13 新建熱風熱風總管合茬施工現場
6 熱風爐大修在線停爐技術創新
新建熱風爐建成投運后,按計劃對存在嚴重的熱風爐進行聽爐大修,為了確保檢修安全,大修的熱風爐的所有介質管道均需加設盲板,按照常規熱風閥、冷風閥及煤氣切斷閥盲板需在高爐休風期間進行,煉鐵項目部從生產大局出發,打破常規,廣泛交流技術方案,在確保安全的情況下實現了大修熱風爐高爐不休風條件下,完成所有介質盲板加設施工的技術突破,為高爐生產系統穩定提供了保障。
圖14 煉鐵項目部針對高爐不休風通熱風爐技術方案討論及部署
圖15 高爐不休風實現熱風閥的盲堵現場
7 結語
煉鐵項目部技術人員,通過技術攻關,與相關工程專業廣泛交流,在1#高爐熱風爐出現磚襯破損的情況下,制定的一系列技術方案是成熟的,實現了多項技術創新突破,創新技術集成的應用,為高爐生產、熱風爐大修提供了安全、高效的解決方案,為高爐熱風爐大修開創了成功案例,值得推廣應用。
